Erstes Teil des Zentralkanals fertig – Projekt dennoch verzögert

Die Fertigung des Zentralkanals wird mit höchster Priorität vorangetrieben. Trotz einiger Fortschritte verschiebt sich die Lieferung auf das Jahr 2025.

Das unterste Stück des insgesamt ca. 3,5 Meter langen Zentralkanals ist in seiner Rohform fertig gestellt: Der sogenannte Befestigungsflansch mit eingeschweißtem Stopfen.
Eine der noch ungelösten Herausforderungen beim Fertigen des Zentralkanals ist es jedoch, eine geeignete Wärmebehandlung zu finden, um die vorgeschriebene Gleichmaßdehnung der Schweißnaht des Kompensators zu erreichen. Der Technische Direktor, Dr. Axel Pichlmaier ist dennoch optimistisch: „Zusammen mit unseren Partnerfirmen und unter Prüfung der Sachverständigen haben wir spezielle Verfahren entwickelt, so dass die Fertigstellung des Kompensators endlich in Sicht ist.“

20240903 142459 bild2 20240903 142459 bild2 Qualitätssicherungsbeauftragte Britta Pollom vom FRM II mit dem fertigen Befestigungsflansch des Zentralkanals. © Dr. Axel Pichlmaier, FRM II / TUM

Qualitätssicherungsbeauftragte Britta Pollom vom FRM II mit dem fertigen Befestigungsflansch des Zentralkanals. © Dr. Axel Pichlmaier, FRM II / TUM

Mehr als ein Dutzend Firmen an Fertigung beteiligt
Nur wenn dies alles erfüllt und erledigt ist, kann mit der Herstellung des restlichen Zentralkanals begonnen werden. An der Fertigung sind mehr als ein Dutzend Firmen beteiligt. Das Projekt koordinieren Mitarbeiterinnen und Mitarbeiter des FRM II, wobei der unabhängige Sachverständige der Atomaufsichtsbehörde stets eingebunden ist.

Schaden 2022 entdeckt
Bei Wartungsarbeiten war 2022 ein Schaden am Kompensator des Zentralkanals festgestellt worden. Der Zentralkanal ist das zentralste Bauteil des FRM II. Er befindet sich senkrecht im Moderatortank und trägt das Brennelement. Er trennt den primären Kühlkreislauf vom schweren Wasser im Moderatortank. Da eine Reparatur nicht möglich ist, muss dieser durch ein Neuteil ersetzt werden. Die mit der Herstellung des Ersatzteils beauftragte Firma sah sich im Verlauf der Fertigung gezwungen, wesentliche Herstellungsschritte an weitere Projektpartner auszulagern, die aber ihrerseits erst durch den FRM II zertifiziert werden mussten. Fertigungstechniken wurden von Grund auf in der erforderlichen Qualität neu entwickelt.

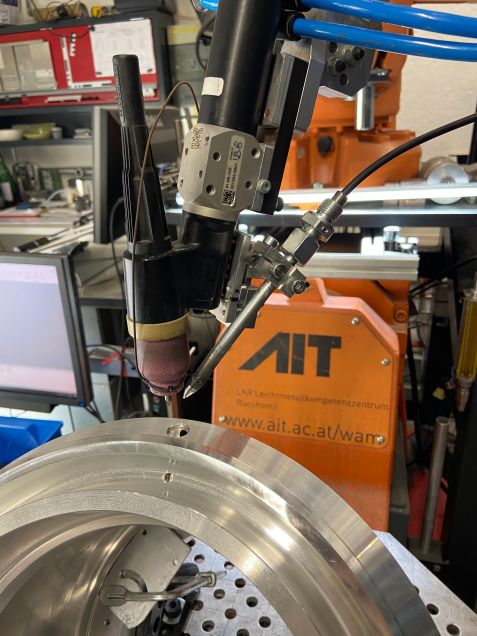

20240607 064344021 ios bild3 20240607 064344021 ios bild3 Der Aufbau zum Schweißen des Befestigungsflansches ist ein einzigartiger Prototyp, vollständig geprüft und abgenommen. © AIT Austrian Institute of Technology, LKR Light Metal Competence Center Ranshofen GmbH

Der Aufbau zum Schweißen des Befestigungsflansches ist ein einzigartiger Prototyp, vollständig geprüft und abgenommen. © AIT Austrian Institute of Technology, LKR Light Metal Competence Center Ranshofen GmbH

Viele kleine Verzögerungen
„Leider haben sich trotz beträchtlicher Fortschritte in allen Bereichen des Projekts verschiedene kleine Verzögerungen derart angehäuft, dass wir jetzt davon ausgehen müssen, dass die Lieferung des Zentralkanals im Jahr 2025 erfolgen wird“, sagt Pichlmaier. Nach der Auslieferung wird es etwa sechs Monate dauern, bis der wissenschaftliche Betrieb wiederaufgenommen werden kann.

Fachkräftemangel und Know-How-Verlust
Als Gründe für die Verzögerung sieht Pichlmaier: „Die Fertigung des Zentralkanals erfordert eine intensive administrative Unterstützung durch den FRM II, da die Industriepartner nicht mehr mit den nuklearen Vorschriften vertraut sind. Darüber hinaus leidet der FRM II und dieser Beschaffungsvorgang, wie die gesamte deutsche Industrie, unter einem immer stärker werdenden Fachkräftemangel.“ Die Fertigung eines Einzelstücks, Prototypen, sei für die Herstellerfirmen zumeist wirtschaftlich wenig interessant.

Weitere Modernisierungsarbeiten
Darüber hinaus haben die Mitarbeiterinnen und Mitarbeiter des FRM II wesentliche Fortschritte bei den Vorarbeiten erzielt, die eine Voraussetzung für den Betrieb des FRM II sind. Die Kräne in der Experimentierhalle und Reaktorhalle, der für den Wechsel des Zentralkanals und die Beladung des Castors mit abgebrannten Brennelementen erforderlich ist, sind umgebaut. Weitere Modernisierungsarbeiten sind in vollem Gange. Dazu gehören die Reinigungsstraßen des Primärkreises, Teile des Tertiärkreises, Bestrahlungsanlagen zur Radioisotopenproduktion, experimentelle Einrichtungen, Brandschutzsysteme und lüftungstechnische Komponenten.
